Um piloto bem-sucedido não garante uma implementação bem-sucedida de etiquetas eletrônicas nas prateleiras-em toda a cadeia. O piloto testa se a tecnologia e o modelo operacional podem funcionar em um ambiente controlado. Uma implementação deve reproduzir esse resultado em lojas com diferentes layouts, instalações, redes, sortimentos, cronogramas de promoções, níveis de pessoal e necessidades de suporte.

Considere um padrão de falha típico. Um varejista conclui um piloto limpo em um supermercado padrão e depois programa dez lojas de produção em uma onda. Dois locais usam configurações de PDV mais antigas, três possuem equipamentos de freezer extensos e um não recebeu os adaptadores de montagem corretos. A instalação começa no prazo, mas as auditorias de preços, a encadernação de etiquetas e a demanda de suporte divergem rapidamente do piloto. O problema não é que as etiquetas eletrônicas das prateleiras não funcionem. O problema é que o projeto piloto foi ampliado antes que os controles de implementação estivessem prontos.
Os varejistas, portanto, precisam de mais do que um calendário de instalação. Eles precisam de um plano de implementação de etiquetas eletrônicas nas prateleiras que defina quais lojas estão prontas, como as ondas de implementação são dimensionadas, como funcionam a transferência e a reversão, quem é o responsável por cada decisão, como os funcionários são treinados, como o estoque sobressalente é controlado e quais evidências são necessárias antes do início da próxima onda.
Os varejistas que ainda avaliam a pilha completa de tecnologia devem primeiro analisarsoluções de etiquetas eletrônicas para prateleirase entendercomo funciona um sistema ESL desde a plataforma de preços até a prateleira física.
Resposta rápida:Uma implantação de ESL multi{0}}loja confiável deve classificar as lojas em arquétipos repetíveis, verificar a prontidão antes do agendamento, dimensionar as ondas de implementação de acordo com a capacidade de instalação e suporte, controlar a redução de preços, definir gatilhos de reversão, treinar cada função operacional, manter estoque sobressalente apropriado, executar um período de hipercuidado mensurável e usar critérios formais de entrada e saída para cada onda.

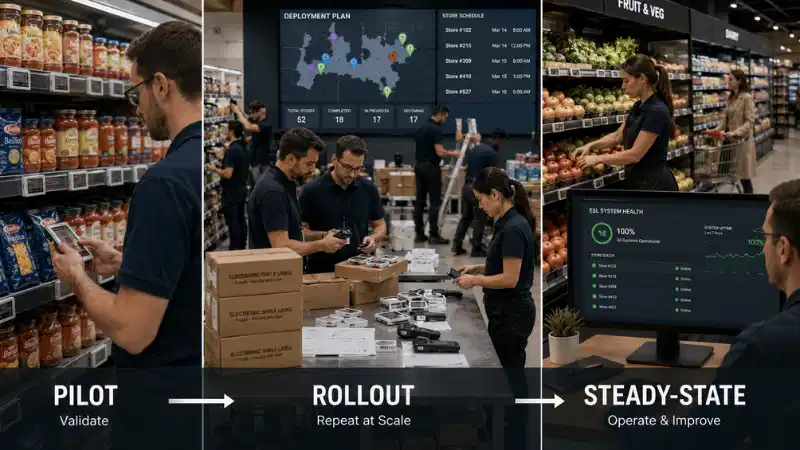

O que muda após a aprovação de um piloto ESL?
Um piloto, uma implementação e operações em estado-estacionário respondem a perguntas diferentes.
| Estágio do Projeto | Objetivo principal | Decisão Primária |
|---|---|---|
| Piloto | Valide a tecnologia, os fluxos de trabalho, a integração e o caso de negócios | O varejista deve prosseguir? |
| Sair da cama | Repita o design aprovado em várias lojas sem perder o controle | Com que rapidez e em que condições o retalhista deverá expandir-se? |
| Operações de estado-estáveis | Monitore, suporte, mantenha e melhore o sistema implantado | Quem é o proprietário do sistema após a saída da equipe do projeto? |

Um bom piloto deve produzir evidências sobre precisão de preços, confiabilidade de atualização, cobertura de gateway, fluxos de trabalho de funcionários, estabilidade crescente e custos operacionais. A implementação converte essas descobertas em padrões repetíveis. Antes de dimensionar, a equipe do projeto deve ter:
- Um modelo de arquétipo-de loja aprovado;
- Uma etiqueta, modelo e matriz de montagem;
- Um gateway padrão e design de rede;
- Regras documentadas de produtos, preços e promoções;
- Um portão de{0}prontidão da loja;
- Um procedimento de transição e reversão;
- Materiais de treinamento-baseados em funções;
- Um modelo-de reposição e estoque sobressalente;
- Um modelo de hipercuidado e suporte{0}}de longo prazo;
- Limites de desempenho-no nível da onda.
Não trate a implementação como uma versão ampliada do piloto. Uma loja de conveniência compacta, um supermercado padrão e um local grande com caixas refrigeradas podem exigir equipamentos, tamanhos de equipe, janelas de instalação e arranjos de suporte diferentes.
Crie arquétipos de loja antes de agendar a implantação
Gerenciar cada loja como um projeto totalmente único cria um trabalho de planejamento desnecessário. Tratar todas as lojas como idênticas cria risco operacional. Uma abordagem prática é agrupar as lojas em arquétipos baseados em características físicas, técnicas e operacionais.

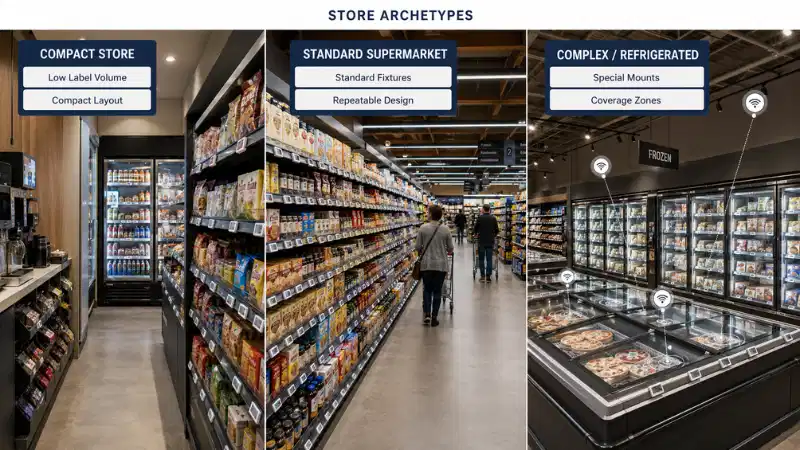

| Fator Arquétipo | Perguntas para responder |
|---|---|
| Formato de loja | É uma loja de conveniência, um supermercado padrão, uma loja-de grande formato, uma farmácia ou um local estilo armazém-? |
| Volume da etiqueta | Quantas etiquetas são necessárias e quais tamanhos, cores e modelos são necessários? |
| Perfil de fixação | Quais trilhos, ganchos, cestos, prateleiras de vidro, portas de freezer, tampas e acessórios promocionais estão presentes? |
| Projeto de rede | Quantos gateways são necessários e onde estão as zonas de difícil cobertura? |
| Atividade de preços | Com que frequência os preços normais, promoções, descontos e correções de emergência mudam? |
| Condições de instalação | O trabalho pode ocorrer durante o horário comercial ou é necessário acesso noturno? |
| Perfil do funcionário | Quais funções, turnos, idiomas e níveis de permissão devem ser suportados? |
| Modelo de suporte | A loja precisa de-hiperatendimento no local, suporte remoto ou estoque regional sobressalente? |
Uma vez validado um arquétipo, o varejista pode reutilizar sua lista de materiais, regras de montagem, design de gateway, script de teste, sequência de instalação, pacote de treinamento e plano de suporte. O projeto físico deve ser coordenado com o detalhadoprocesso de instalação de etiqueta eletrônica de prateleira.
Os arquétipos das lojas também devem refletir a tecnologia de exibição selecionada. O tamanho da etiqueta, o comportamento de atualização, as condições de visualização e o conteúdo promocional podem diferir entre departamentos. A comparação deEtiquetas de prateleira de LCD e E{0}}Inkpode ajudar a esclarecer onde cabem os diferentes formatos.
Construa um portão de prontidão para loja
Uma loja não deve entrar em uma onda de implantação simplesmente porque aparece no calendário. Deve primeiro passar por uma avaliação formal de preparação apoiada por evidências.
| Item de prontidão | Evidência | Proprietário típico | Bloqueio? |
|---|---|---|---|
| Mestre do produto validado | Relatório de SKU-duplicado, inativo e de identificador-ausente | Equipe de-dados do produto | Sim |
| Sortimento da loja confirmado | Lista de SKUs ativos-aprovados | Merchandising | Sim |
| Interface POS ou ERP testada | Resultado do-teste de regressão | TI de varejo | Sim |
| Quantidades de etiquetas confirmadas | Armazenar lista de materiais | Gestor de projeto | Sim |
| Hardware de montagem aprovado | Fixação-para{1}}matriz de montagem | Operações de loja | Sim |
| Locais de gateway aprovados | Levantamento do local e plano de cobertura | Equipe de rede | Sim |
| Treinamento concluído | Registros de presença e{0}}avaliação de tarefas | Gerente de loja | Sim |
| Estoque sobressalente entregue | Contagem de inventário físico | Logística | Geralmente |
| Suporte -ao vivo atribuído | Lista de suporte e contatos de escalonamento | Líder de suporte | Sim |
| Plano de reversão aprovado | Plano de transferência e recuperação assinado | Governança do programa | Sim |
Quando o GTIN for usado no produto mestre, o varejista deverá alinhar as regras de{0}identificação do produto com asEstrutura do Número Global de Item Comercial GS1. Identificadores de produto, identificadores de loja e encadernações de etiquetas devem ser validados antes que a equipe de instalação chegue à loja.
Exemplo de preparação concluída
O exemplo a seguir é ilustrativo e mostra como uma porta de prontidão pode impedir uma ativação-orientada-por agendamento.
| Item | Status | Evidência ou Problema | Proprietário | Data de vencimento |
|---|---|---|---|---|
| Mestre do produto | Preparar | Todos os SKUs ativos passaram na validação | Equipe de dados | Completo |
| Integração de PDV | Preparar | Testes de preço único e em lote aprovados | TI de varejo | Completo |

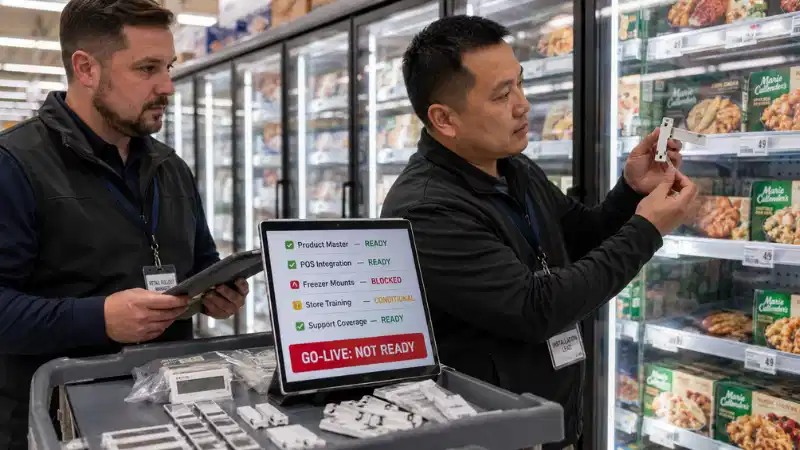

| Suportes para freezer | Bloqueado | Os adaptadores corretos não chegaram | Logística | Três dias atrasado |
| Treinamento de loja | Condicional | Funcionários do-turno noturno ainda precisam de avaliação | Gerente de loja | T-2 dias |
| Cobertura de suporte | Preparar | Lead-no local e escalonamento remoto confirmados | Líder de suporte | Completo |

Este armazenamento não deve prosseguir até que o problema de montagem do bloqueio seja resolvido. Uma promessa verbal de que as peças estão “a caminho” não é o mesmo que prontidão física.
Use status de prontidão claros
- Preparar:Todos os requisitos críticos estão completos e evidenciados.
- Pronto com condições:As partidas em aberto menores têm proprietários, datas e nenhum efeito material no preço ou na segurança.
- Não está pronto:Um requisito crítico permanece incompleto.
- Adiado:A loja requer redesenho, obras, atualização do sistema ou reprogramação.
Escolha uma estratégia de onda de implementação
Uma onda de implementação é um grupo controlado de lojas implantadas durante o mesmo período do projeto. O método de agrupamento correto depende da logística, da similaridade das lojas, da prioridade do negócio e do risco.
| Estratégia de ondas | Melhor uso | Principal vantagem | Risco Principal |
|---|---|---|---|
| Geográfico | Lojas concentradas em uma cidade ou região | Reduz viagens e simplifica o suporte regional | Lojas na mesma região podem utilizar layouts ou sistemas diferentes |
| Arquétipo da Loja | Locais com acessórios, volumes de etiquetas e designs de rede semelhantes | Torna os padrões de instalação mais fáceis de repetir | As lojas podem estar dispersas geograficamente |
| Com base no risco- | Ondas iniciais de produção | Prioriza locais preparados e{0}}de menor risco | Pode atrasar lojas complexas que precisam de aprendizagem precoce |
| Prioridade-de negócios | Locais promocionais, regulatórios ou com muita mão de obra- | Visa primeiro o valor comercial mais forte | A urgência comercial pode exceder a prontidão técnica |
| Híbrido | A maioria dos programas-de toda a cadeia | Equilibra geografia, arquétipo, risco e prioridade de negócios | Requer regras de seleção disciplinadas |

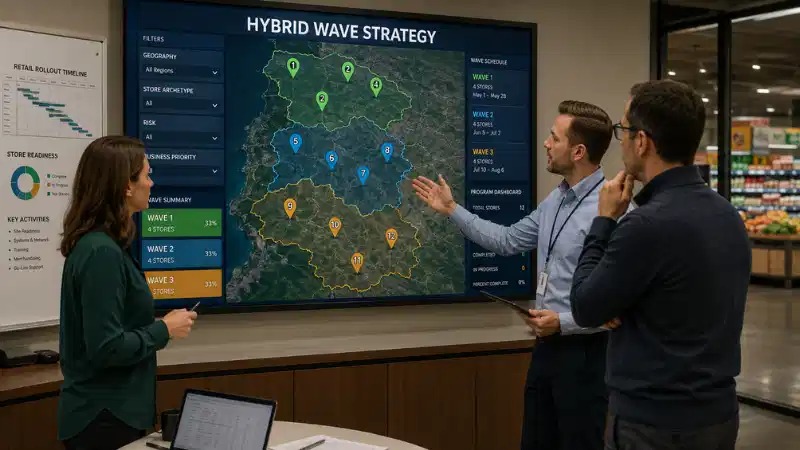

Para a maioria dos varejistas, um modelo híbrido é o mais prático. Uma onda pode incluir lojas preparadas em uma região, mas apenas locais pertencentes a arquétipos aprovados e que utilizem versões de PDV compatíveis.

Calcule a capacidade da onda antes de confirmar as datas
O tamanho da onda deve ser limitado pela capacidade de instalação e pela capacidade de suporte pós--entrada-em operação. Um projeto pode instalar mais lojas do que estabilizar.
Fórmula de capacidade de instalação
Capacidade diária de etiqueta=Contagem de tripulação × Horas produtivas por equipe × Etiquetas instaladas por equipe-Hora × Fator de utilização
Dias de instalação estimados=Total de rótulos na onda ÷ Capacidade diária de rótulos
O fator de utilização leva em conta pausas, acesso à loja, mudanças de acessórios, viagens dentro da loja, exceções de dispositivos, recontagem e auditorias de preços. A fórmula é um modelo de planejamento, não uma referência do setor.
Exemplo ilustrativo de capacidade
| Entrada | Exemplo |
|---|---|
| Lojas na onda proposta | 6 |
| Média de rótulos por loja | 4,000 |
| Equipes de instalação | 4 |
| Horas produtivas por equipe por dia | 7 |
| Etiquetas instaladas por equipe-hora | 85 |
| Fator de utilização | 0.75 |
A capacidade diária estimada é de 1.785 etiquetas. Uma onda de 24.000-rótulos exigiria, portanto, aproximadamente 13,5 dias de equipe antes de tempo adicional para trabalho de gateway, testes de aceitação, viagens e retrabalho.

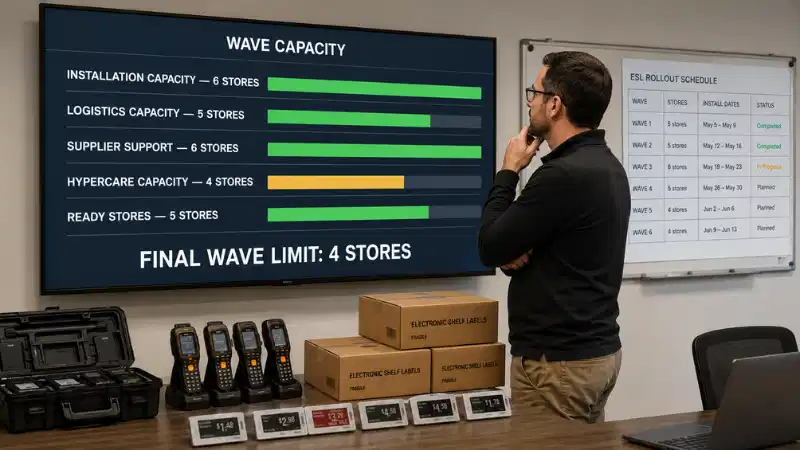

A capacidade de suporte também deve limitar a onda
Se a equipe de suporte técnico e de hiperatendimento puder oferecer suporte ativo a apenas quatro novas lojas por vez, a onda proposta de seis-lojas será muito grande, mesmo que as equipes de instalação possam concluí-la. O tamanho final da onda deve ser o menor entre:
- A capacidade-baseada em instalação;
- A capacidade-baseada em logística;
- A capacidade de suporte-do fornecedor;
- A capacidade de hipercuidado;
- O número de lojas que passaram pela prontidão.
As suposições de custos devem ser testadas em relação ao caso de negócios completo, e não apenas ao hardware. OEstrutura de cálculo de ROI ESLe a análise deo custo real das etiquetas eletrônicas de prateleirapode ajudar a estruturar essas suposições.

Defina critérios de entrada e saída para cada onda
Os critérios de entrada determinam se uma onda pode começar. Os critérios de saída determinam se a próxima onda pode prosseguir. Esta é uma decisão de governança, não apenas uma decisão de agendamento. ODiscussão do Project Management Institute sobre governança de projetosfornece uma referência mais ampla para direitos de decisão, supervisão e responsabilização.
Critérios de entrada ilustrativos
- Todas as lojas passaram pelo portão de prontidão;
- Hardware, gateways, montagens, ferramentas e peças sobressalentes estão disponíveis;
- As interfaces POS, ERP, middleware e ESL passaram nos testes de regressão;
- Os dados de produtos e preços da loja foram validados;
- Os planos de instalação foram aprovados;
- O treinamento necessário dos funcionários foi concluído;
- As listas de suporte e os contatos de escalonamento estão ativos;
- As decisões de redução,{0}}congelamento de preços e reversão foram aprovadas;
- Nenhum defeito crítico não resolvido da onda anterior permanece.
Critérios de saída ilustrativos
- Nenhum preço crítico ou incidente de segurança não resolvido;
- As auditorias de preços atendem ao limite de aceitação aprovado;
- O desempenho da atualização atende ao nível de serviço acordado;
- As atualizações com falha são visíveis e controladas;
- A precisão da vinculação do produto-ao{1}}rótulo atende ao objetivo;
- O desempenho do gateway e da rede é estável;
- Os funcionários da loja podem realizar tarefas rotineiras;
- A demanda de suporte caiu para o limite-de estado estacionário;
- O retrabalho de instalação foi corrigido;
- A próxima onda incorporou as mudanças necessárias.
Uma onda não está completa quando as equipes de instalação vão embora. Está completo quando as lojas estão estáveis e a equipe de governança tem evidências suficientes para tomar a próxima decisão.
Crie um plano detalhado de mudança de loja
A transição é a transição controlada do processo de rótulo-de prateleira existente para o novo modelo operacional ESL. Ele deve definir os sistemas, lojas, departamentos, janela de tempo, proprietários de decisões, regras de preços, tratamento de rótulos-de papel, sequência de testes e gatilhos de reversão.

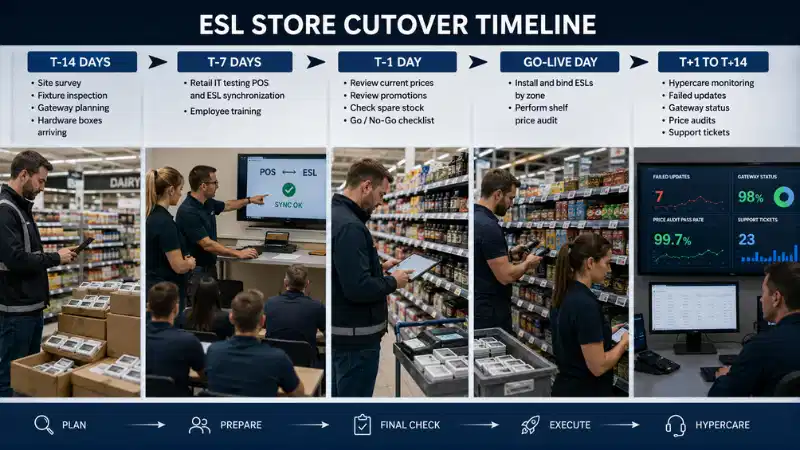

Linha do tempo de transição ilustrativa
| Tempo | Ações necessárias |
|---|---|
| T-14 dias | Confirmar sortimento e rotular quantidades; completar a pesquisa do local; aprovar gateways e montagens; revisar promoções; verificar a entrega de hardware e peças sobressalentes. |
| T-7 dias | Execute testes finais de sincronização; treinamento completo dos funcionários; validar contas; confirmar zonas de instalação; revisar os procedimentos de reversão e escalonamento. |
| Dia T-1 | Verifique os preços e promoções mais recentes; confirmar monitoramento; contar peças sobressalentes; revisar itens de prontidão abertos; realizar a reunião final-de permissão ou não. |

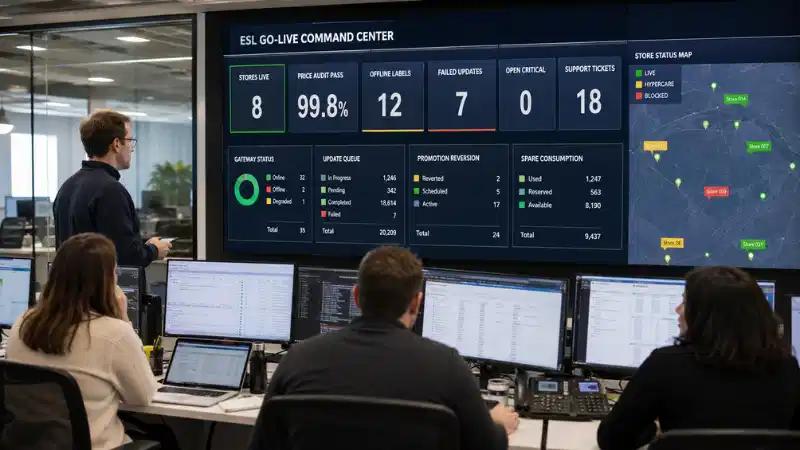

| Vá-dia ao vivo | Instale e vincule por zona; auditar cada área concluída; testar uma atualização e um lote controlado; falhas de registro; obter aceitação na loja. |
| T+1 a T+14 | Revise atualizações com falha, auditorias de preços, status de gateway, tíquetes de suporte, soluções alternativas da equipe, reversões de promoções, retrabalho e evidências de saída de hiperatendimento. |

O plano de transição também deve coordenar a parte sem fio da implantação. A quantidade, cobertura, interferência e comportamento de recuperação do gateway dependem da arquitetura de comunicação escolhida. Veja a comparação deComunicação Bluetooth, Wi{0}}Fi e Sub{1}}GHz ESL.
Decida se um congelamento de preços é necessário
Um congelamento de preços é uma restrição temporária às alterações de preços ou promoções durante a transição. Pode simplificar a transição, mas não é apropriado para todos os retalhistas.
| Um congelamento pode ajudar quando | Um congelamento pode ser inadequado quando |
|---|---|
| Etiquetas de papel e ESLs funcionarão juntas brevemente | Os preços mudam continuamente |
| Um grande número de produtos está sendo encadernado pela primeira vez | Requisitos regulatórios ou competitivos evitam um congelamento |
| A equipe precisa de uma linha de base de auditoria estável | O lançamento abrange vários dias de negociação |
| Nenhuma grande promoção está programada | A plataforma foi projetada para processar atualizações ao vivo durante a instalação |
Se um congelamento for usado, documente seu horário de início e término, alterações emergenciais permitidas, tratamento de transações bloqueadas, sequência de liberação, controles de versão e auditoria de sincronização final. Os varejistas que utilizam mudanças automatizadas frequentes também devem coordenar a transição com seusProcesso de precificação dinâmica ESL.

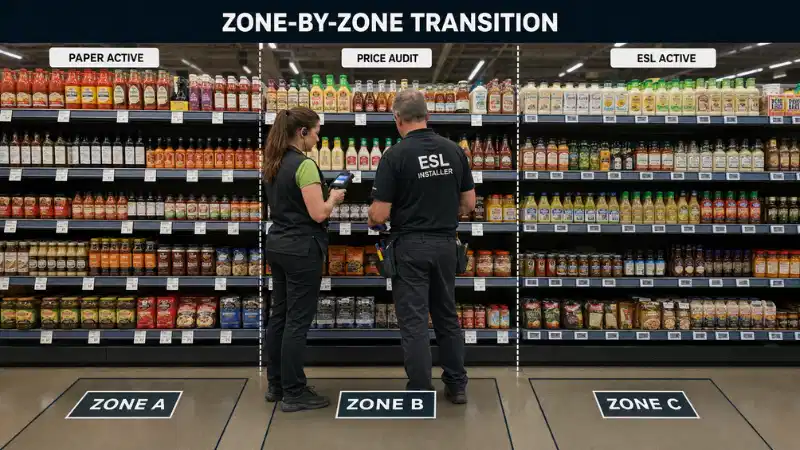

Gerenciar etiquetas de papel durante a transição
O plano de implementação deve definir quando as etiquetas de papel existentes serão removidas e quais backups de emergência permanecerão disponíveis. As abordagens comuns incluem substituição zona{1}}por{2}}zona após cada auditoria de preço, backup temporário em papel no escritório da loja ou etiquetas de papel apenas para acessórios que ainda não foram aprovados para ESLs.
A regra fundamental é simples: uma prateleira não deve apresentar dois preços ativos conflitantes. As consequências comerciais de preços de prateleira inconsistentes são discutidas emo que acontece quando as exibições de preços estão erradas.
Ao calcular os benefícios trabalhistas e de transição, compare o processo digital completo com o fluxo de trabalho existente em papel. A análise deetiquetas eletrônicas de prateleira versus etiquetas de papelfornece uma linha de base útil.

Definir procedimentos de reversão e{0}continuidade de negócios
Um plano de reversão explica como o varejista irá conter ou reverter uma falha na transição. Ele deve ser testado antes-de ser lançado, em vez de escrito após um incidente.
ODiretrizes de planejamento-de contingência do NISTfornece uma estrutura mais ampla para avaliar os requisitos, prioridades e resiliência operacional de recuperação do sistema.
Possíveis gatilhos de reversão
- Preços de prateleira incorretos generalizados;
- Os preços POS e ESL não conseguem sincronizar;
- Produto em-grande escala-para-erros de vinculação de rótulo;
- Uma promoção não pode começar ou terminar corretamente;
- A cobertura do gateway é instável;
- As transações desaparecem sem alertas;
- Os funcionários da loja não podem realizar tarefas essenciais;
- Ocorre uma falha de segurança ou de{0}controle de acesso;
- O sistema não está disponível sem um caminho de recuperação confiável.

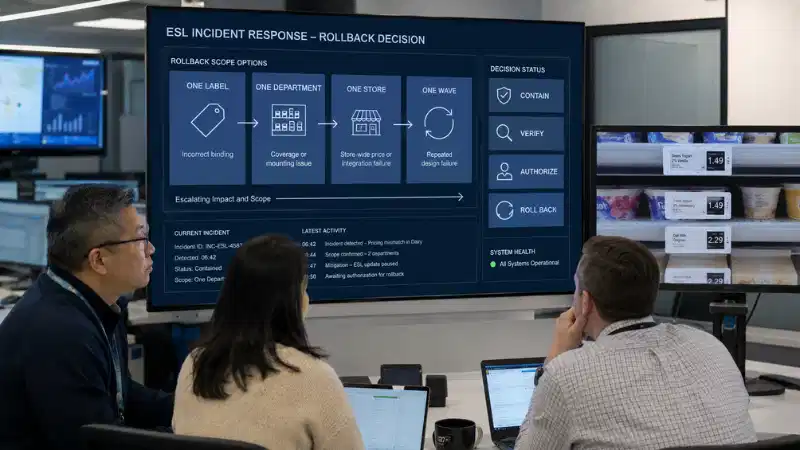

Definir escopo de reversão
| Escopo | Exemplo | Autoridade Típica |
|---|---|---|
| Um rótulo | Encadernação incorreta ou dispositivo danificado | Suporte da loja |
| Um departamento | Problema de montagem, modelo ou cobertura em uma zona | Gerente de loja e TI |
| Uma loja | Integração-em toda a loja ou falha no preço | Líder do programa e proprietário de preços |
| Uma onda | Falhas repetidas de design em lojas semelhantes | Conselho de governança |

A verificação final deverá comprovar quais preços, modelos e vinculações foram restaurados, quem autorizou a ação, quais transações corretivas foram emitidas e se o backup em papel foi reintroduzido.
Use uma matriz de gravidade de defeito
Nem todo problema deve bloquear a próxima onda. Um modelo de gravidade documentado evita que as equipes tratem problemas cosméticos e falhas de preços-enfrentadas pelos clientes como equivalentes.
| Gravidade | Exemplo | Resposta necessária | Efeito Onda |
|---|---|---|---|
| Crítico | Preços incorretos-para o cliente, perda silenciosa de transações, violação de segurança ou nenhum caminho de recuperação | Contenção imediata, escalonamento executivo e correção da causa-raiz | Pare ou pause |
| Alto | Falhas repetidas de ligação, zona de gateway instável ou reversão de promoção com falha | Corrija antes da expansão e teste novamente | Geralmente pausa |
| Médio | Confusão no treinamento, etapas de suporte excessivas ou retrabalho de montagem localizado | Atribuir proprietário e incluir correção na próxima onda | Continuação condicional |
| Baixo | Redação da documentação, alinhamento cosmético do modelo ou problema de inventário-não bloqueador | Acompanhe o backlog de melhorias | Continuar |
Crie um RACI de implementação
As responsabilidades de implementação não devem permanecer com uma “equipe de projeto” indefinida. Um RACI identifica quem é responsável, responsável, consultado e informado.
R=Responsável, A=Responsável, C=Consultado, Eu=Informado
| Atividade | TI de varejo | Operações de loja | Fornecedor | Instalador | Preços / Merchandising | Suporte técnico | Governança |
|---|---|---|---|---|---|---|---|
| Aprovação de prontidão para armazenamento | C | R | C | C | C | I | A |
| Teste de integração POS e ESL | A/R | I | C | I | C | I | I |
| Preparação de gateway e rede | A/R | C | C | C | I | I | I |
| Instalação e encadernação de etiquetas | C | C | C | A/R | I | I | I |
| Validação de preço e promoção | C | R | C | I | A | I | I |
| Decisão-de transmissão ao vivo | C | C | C | I | C | I | A/R |
| Triagem de incidentes | C | C | C | I | I | A/R | I |
| Autorização de reversão | R | C | C | I | R | I | A |
As responsabilidades do fornecedor, o horário de suporte, o processo de substituição, a política de{0}}atualização de software e os compromissos de escalonamento também devem ser refletidos no contrato. A comparação defabricantes de etiquetas eletrônicas de prateleirapode apoiar a avaliação antecipada do fornecedor.

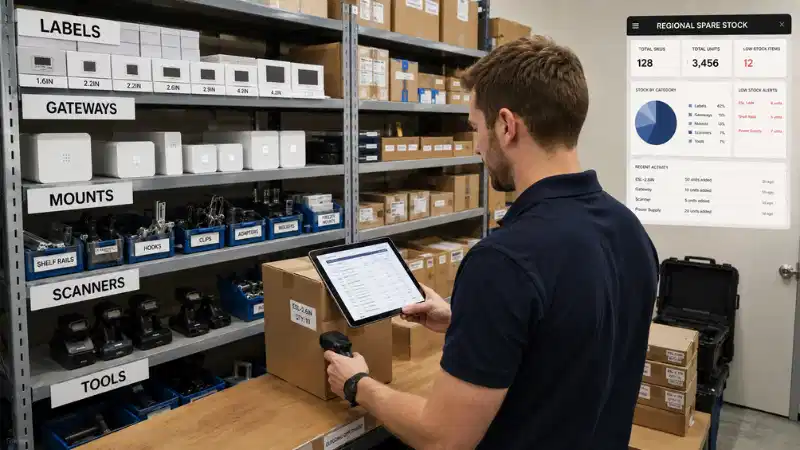

Planeje etiquetas sobressalentes e estoque de reposição
Estoque sobressalente insuficiente pode deixar etiquetas danificadas ou faltantes sem solução. O estoque excessivo pode criar estoque não utilizado quando os modelos, gabaritos ou padrões de montagem mudam.
Requisito inicial de reposição=Etiquetas instaladas × Planejamento de taxa de reposição + Previsão de novo-Demanda de SKU + Backlog de substituição conhecido + Estoque de segurança
Esta é uma fórmula de planeamento, não uma referência universal. A taxa de reposição deve refletir o tamanho da etiqueta, o formato da loja, a exposição a danos, a refrigeração, o prazo de entrega do fornecedor, a meta de serviço, as mudanças esperadas no sortimento, a capacidade de transferência entre-lojas e o risco de obsolescência do modelo.
O estoque sobressalente pode incluir
- Etiquetas por modelo, tamanho e cor;
- Gateways e fontes de alimentação;
- Trilhos, ganchos, clipes e adaptadores;
- Suportes congeladores e refrigerados;
- Dispositivos de encadernação ou digitalização;
- Baterias de substituição quando aplicável;
- Ferramentas de instalação e diagnóstico.
Um varejista pode manter estoque de emergência em cada loja, reservas regionais para substituições comuns e estoque central para modelos-de frequência mais baixa. O projeto deve equilibrar a velocidade de substituição com o controle de estoque.

Treine diferentes funções para diferentes tarefas
Uma sessão de treinamento genérica não é suficiente. Associados de loja, gerentes, equipes de TI, equipes de precificação, suporte técnico e instaladores têm responsabilidades diferentes.
| Papel | Competência Requerida |
|---|---|
| Associado de loja | Inspecione, vincule, mova e substitua uma etiqueta |
| Gerente de departamento | Verifique preços, promoções e exceções locais |
| Gerente de loja | Aprovar ações locais e escalar problemas críticos |
| TI de varejo | Monitore interfaces, gateways, filas, acesso e recuperação |
| Preços e merchandising | Controle dados de produtos, modelos, promoções e correções |
| Suporte técnico | Classifique incidentes, colete evidências e encaminhe os casos corretamente |
| Operações regionais | Revise a preparação da loja e o desempenho da onda |
| Instalador | Siga os padrões de montagem, ligação, teste e documentação |
O treinamento deve ser medido pela conclusão da tarefa e não apenas pela frequência. Os funcionários devem demonstrar que podem reconhecer uma falha na atualização, corrigir um problema básico de vinculação, substituir um dispositivo, verificar uma promoção e escalar um incidente com as informações necessárias sobre transação, etiqueta, produto, loja e horário.

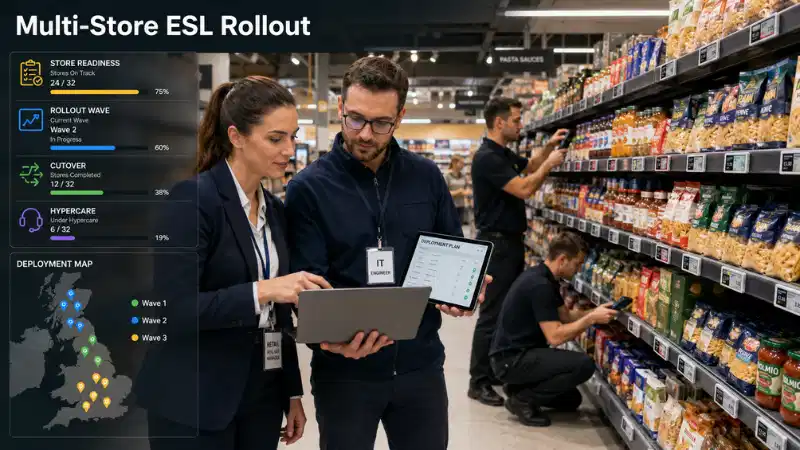

Execute um centro de comando Go{0}}Live
Para ondas iniciais ou lojas complexas, um centro de comando de entrada{0}}temporário cria um canal de decisão e comunicação.
Participantes recomendados
- Líder de programa ou implementação;
- Proprietário de integração e TI de varejo;
- Representante de-operações da loja;
- Proprietário de preços ou merchandising;
- Liderança técnica do fornecedor;
- Guia de instalação;
- Líder de suporte-de suporte;
- Gerente regional.

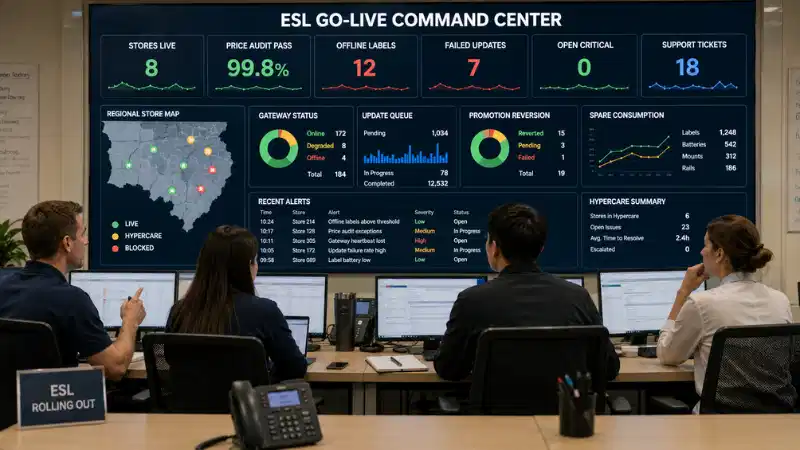

O que o Command Center monitora
- Lojas iniciadas, concluídas, bloqueadas e revertidas;
- Etiquetas instaladas e encadernadas;
- Preço-taxa de aprovação na auditoria;
- Rótulos offline e status do gateway;
- Atualizações com falha e atrasos;
- Abra defeitos críticos e altos;
- Ativação e reversão de promoção;
- Tickets de suporte e tempos de resposta;
- Consumo-de estoque sobressalente;
- Vá, pause ou reverta decisões.
Durante a entrada-em operação, a equipe pode se reunir em pontos de verificação fixos, como antes da instalação, depois de cada departamento, após a primeira atualização em lote e antes da aprovação-da loja. Cada decisão material deve registrar o tempo, a evidência, o responsável pela decisão e a ação-de acompanhamento.
Crie um plano mensurável de hipercuidado
Hypercare é um período temporário de monitoramento e suporte aprimorados após a entrada em operação de uma loja. Seu objetivo é detectar problemas operacionais precocemente, antes que os funcionários criem soluções alternativas manuais permanentes.
O guia do site parafalhas comuns de atualização de ESLpode ajudar a definir categorias de incidentes para a fila de hiperatendimento.
Painel de hipercuidado
| Medir | Por que é importante |
|---|---|
| Marcadores off-line | Identifica problemas de dispositivo, cobertura e energia |
| Atualizações com falha ou atraso | Mostra se as transações de preços estão chegando à prateleira |
| Preço-taxa de aprovação na auditoria | Protege o resultado- voltado para o cliente |
| Ligações incorretas | Revela erros de instalação e de processo-de funcionários |
| Profundidade da fila e atualização pendente mais antiga | Detecta problemas de capacidade e recuperação |
| Falhas na reversão da promoção | Identifica preços promocionais expirados que permanecem ativos |
| Tickets de suporte por loja | Mede a dificuldade operacional |
| Retrabalho de instalação | Mostra problemas de montagem e qualidade |
| Consumo de reposição | Testa suposições de substituição e estoque |

As práticas de retenção e investigação de logs devem apoiar a reconstrução de incidentes. OGuia NIST para gerenciamento de logs de segurança de computadoresfornece orientações mais amplas sobre o desenvolvimento e a manutenção de processos de gerenciamento-de registros corporativos.
Critérios de saída ilustrativos do Hypercare
- Zero incidentes críticos não resolvidos;
- As auditorias de preços atendem ao limite aprovado por um período estável definido;
- Nenhuma perda de atualização silenciosa é detectada;
- As atualizações com falha são visíveis, pertencentes e dentro do alvo de resposta;
- O volume de-tíquetes de suporte está igual ou abaixo do limite-de estado estável;
- Os funcionários da loja realizam tarefas rotineiras sem assistência da-equipe do projeto;
- As soluções temporárias em papel ou manuais foram removidas;
- A propriedade foi transferida para o modelo de apoio permanente.
Os hipercuidados devem terminar quando as evidências apoiarem a transição, e não simplesmente porque já se passaram catorze dias.
Proteja o acesso, o monitoramento e a recuperação
A implementação apresenta novas contas de usuário, ferramentas de vinculação móvel, gateways, APIs, acesso de suporte e permissões administrativas. A segurança deve fazer parte da preparação e da transição, e não de uma tarefa pós{1}}lançamento.
OEstrutura de segurança cibernética do NIST 2.0oferece uma ampla estrutura para governar, identificar, proteger, detectar, responder e se recuperar de riscos de segurança cibernética.
No mínimo, verifique:
- Acesso-baseado em função e privilégio mínimo;
- Autenticação-multifator quando compatível;
- Armazenamento e rotação de credenciais de API;
- Remoção de contas de instaladores temporários;
- Registro de ações de preço, modelo, vinculação e reversão;
- Controles de aprovação para alterações em massa;
- Regras de acesso-remoto do fornecedor;
- Procedimentos de backup, recuperação e escalonamento.
Avalie o desempenho da implementação por loja e onda
| KPI | O que mede |
|---|---|
| Etiquetas instaladas por equipe-hora | Produtividade da instalação |
| Precisão da vinculação-na primeira vez | Qualidade do produto-para{1}}a configuração do rótulo |
| Taxa de retrabalho de instalação | Montagem e qualidade do processo |
| Preço-taxa de aprovação na auditoria | Precisão-no atendimento ao cliente |
| Primeira-tentativa de atualização bem-sucedida | Confiabilidade de rede e dispositivos |
| Tempo de atualização mediana e P95 | Desempenho de conclusão típico e de{0}cauda longa |
| Tempo para operações estáveis | A rapidez com que uma loja sai do hiperatendimento |
| Tickets de suporte por loja | Dificuldade operacional e demanda de suporte |
| Taxa de conclusão-da tarefa de treinamento | Prontidão dos funcionários |
| Consumo de reposição | Suposições de danos e inventário |
| Abra incidentes críticos | Se a próxima onda pode prosseguir |
| Custo por etiqueta instalada | Eficiência de custos de implantação |
O desempenho da atualização da tela deve ser separado do processamento de back-end, do atraso na fila e da transmissão do gateway. Veja a explicação deTaxas de atualização ESL e desempenho de exibição.
Relate os resultados por arquétipo de loja, região, equipe de instalação, tipo de acessório, modelo de etiqueta, zona de gateway e onda de implementação. Uma média-de toda a cadeia pode ocultar um tipo de loja fraco ou uma equipe com uma alta taxa de retrabalho.
Tome uma decisão formal sobre a onda
| Decisão | Quando usar |
|---|---|
| Continuar | Os critérios de saída são atendidos, nenhum problema crítico permanece e as próximas lojas estão prontas |
| Continue com as correções | O projeto é válido, mas são necessárias alterações de treinamento, montagem, suporte ou documentação |
| Pausa | Um problema significativo de preço, integração, rede, segurança ou suporte requer correção e novo teste |
| Redesenhar o Arquétipo | O padrão aprovado falha repetidamente para um determinado tipo de loja |
| Reverter | O risco-para o cliente ou operacional não pode ser controlado durante o atual-go-live |

Uma pontuação total alta nunca deve substituir uma falha crítica não resolvida de preços, segurança ou recuperação.
Cenário ilustrativo de implementação composta
O exemplo a seguir é um cenário de planejamento composto, não uma reclamação de cliente nomeada.
Um varejista propõe uma segunda onda de produção contendo oito supermercados. Todos os oito passaram na validação básica de dados, mas três incluem extensos departamentos de congeladores. O plano do projeto assume as mesmas taxas de montagem e produtividade utilizadas na primeira onda.
Durante a primeira instalação do-freezer store, a equipe descobre que o adaptador aprovado se solta durante o reabastecimento. A instalação fica mais lenta, o retrabalho aumenta e a equipe consome a maior parte das montagens sobressalentes regionais. Ao mesmo tempo, a equipe de suporte está lidando com questões de vinculação não resolvidas de duas lojas que entraram-no ar recentemente.
A decisão correta é não continuar porque a primeira loja acabou abrindo. A equipe de governança deve:
- Pausar as instalações restantes do-freezer store;
- Continue apenas com lojas que utilizem o projeto de fixação padrão validado;
- Teste um suporte de freezer revisado sob condições normais de reabastecimento e limpeza;
- Atualizar a lista de materiais arquetípica e a suposição de produtividade da instalação;
- Recalcular estoque sobressalente e capacidade de onda;
- Conclua o hipercuidado com as lojas abertas antes de reiniciar o grupo pausado.
Esta decisão evita que um defeito local seja copiado em diversas lojas.
Evidências exigidas no relatório de implementação
Cada relatório de onda deve incluir:
- Lojas e arquétipos incluídos;
- Status de prontidão antes da implantação;
- Etiqueta instalada, gateway e quantidades de montagem;
- Tempo de instalação planejado e real;
- Auditoria-de preços e atualização de resultados;
- Defeitos de ligação, montagem e rede;
- Gravidade do defeito e status da causa-raiz;
- Tickets de suporte e tempos de resolução;
- Conclusão do treinamento e resultados da tarefa;
- Consumo-de estoque sobressalente;
- Status de saída do hiperatendimento;
- Ações corretivas para a próxima onda;
- A decisão formal de continuar, corrigir, pausar, redesenhar ou reverter.
As evidências de apoio podem incluir formulários de preparação, fotografias de instalação, registros de transações, relatórios de gateway, resultados de auditoria, avaliações de treinamento, tíquetes de suporte e documentos de aprovação-da loja.
Perguntas frequentes
P: Como devem ser definidos os limites de aceitação para um piloto de ESL?
R: Os limites de aceitação devem ser aprovados antes do teste e com base no risco de preço, nos requisitos internos de nível de-serviço, no desempenho atual da etiqueta-em papel, nos compromissos do fornecedor, no formato da loja e nas regras de preços aplicáveis. Exemplos de limiares de outro retalhista devem ser tratados como referências de planeamento e não como padrões universais. Falhas críticas, como preço de venda incorreto ou perda silenciosa de transação, normalmente devem ser tratadas como portas de implementação separadas, em vez de serem calculadas como média em uma pontuação geral.
P: Os resultados do piloto ESL devem usar médias ou medidas percentuais?
R: Use ambos. A mediana mostra o desempenho típico, enquanto P95 indica o tempo dentro do qual 95% das atualizações ou incidentes medidos foram concluídos. As médias por si só podem esconder um pequeno número de atrasos graves. O relatório piloto também deve listar separadamente os valores máximos, as transações falhadas e as exceções não resolvidas.
P: Como a precisão dos preços deve ser auditada durante um piloto de ESL?
R: Compare a exibição na prateleira física com o registro de origem aprovado e verifique o identificador do produto, preço de venda, preço unitário quando necessário, preço promocional, datas de vigência, moeda e descrição do produto. Use validação completa para eventos de promoção críticos onde amostragem aleatória prática e estratificada para auditorias de rotina. Os resultados devem ser separados por departamento, tipo de equipamento, tamanho da etiqueta, tipo de atualização, status de promoção e zona sem fio.
P: O que deve bloquear automaticamente a implementação de uma etiqueta eletrônica de prateleira?
R: Falhas críticas não resolvidas devem bloquear a implementação mesmo quando a pontuação total do KPI for alta. Os exemplos incluem preços de prateleira incorretos, reversões de promoções fracassadas, perda silenciosa ou duplicação de transações de preços, alterações de preços não autorizadas, falhas que não são detectadas de forma confiável e fluxos de trabalho de rotina que não podem ser concluídos sem intervenção repetida do fornecedor.
P: Um piloto de ESL pode representar todas as lojas de uma rede varejista?
R: Nem sempre. Um piloto pode ser suficiente quando as lojas têm layouts, instalações, sistemas, volumes de atualização e processos operacionais semelhantes. Cadeias com formatos de lojas materialmente diferentes podem precisar de arquétipos-piloto separados. Uma loja de conveniência compacta, um grande supermercado, uma farmácia e um local estilo armazém podem ter diferentes riscos de cobertura sem fio, montagem, fluxo de trabalho e integração.
P: Quem deve ser o proprietário dos KPIs piloto de ESL?
R: A propriedade deve ser dividida de acordo com a fonte da evidência. As operações de varejo podem possuir medidas de mão de obra e de fluxo de trabalho, a TI pode possuir resultados de integração e monitoramento, o merchandising pode aprovar modelos e comportamento de promoção, o setor financeiro pode validar suposições de custos e o gerenciamento da loja pode avaliar a conclusão das tarefas dos funcionários. Cada KPI deve ter um proprietário nomeado responsável pela qualidade dos dados, aprovação do limite e aprovação-final.
P: Como as atualizações ESL com falha devem ser testadas?
R: Crie falhas controladas com horários de início conhecidos. Os exemplos incluem desconectar um gateway, pausar uma conexão de integração, enviar um registro de origem inválido, remover um rótulo ou criar uma ligação incorreta controlada. Verifique o tempo de alerta, as novas tentativas automáticas, a classificação de exceções, o escalonamento, a recuperação, os logs de auditoria e o estado final da prateleira. Uma falha corrigida, mas nunca detectada pela plataforma, não deve ser considerada um teste bem-sucedido.
P: Que evidências um fornecedor de ESL deve fornecer após o piloto?
R: Solicite registros de eventos exportados, registros de confirmação de atualização, regras de nova tentativa, resultados de recuperação de integração, descobertas de cobertura de gateway, documentação de função e permissão, materiais de treinamento, compromissos de resposta de suporte, termos de garantia, recomendações-de dispositivos sobressalentes e uma arquitetura de implementação para volumes maiores de armazenamento. As declarações informais não devem substituir provas mensuráveis ou compromissos contratuais.
P: Como pode um retalhista determinar se as poupanças no trabalho são reais?
R: Meça a variação líquida da mão de obra, em vez de apenas o trabalho removido do processo-de etiqueta em papel. Subtraia o monitoramento ESL, o tratamento de exceções, a religação, a manutenção de modelos, a substituição de dispositivos e o tempo de suporte de TI da carga de trabalho de referência do rótulo-em papel. Registre as horas por função e departamento porque a economia de mão de obra na loja pode ser compensada por trabalho adicional para a TI central ou equipes de suporte.
P: O que deve acontecer quando um departamento falha, mas a pontuação geral do piloto é aprovada?
R: Não aprove um lançamento incondicional com base apenas na média-de toda a loja. Identifique o departamento com falha, classifique a causa raiz, corrija o problema de rede, montagem, modelo, fluxo de trabalho ou integração e repita os testes afetados. A implantação poderá prosseguir em áreas validadas somente quando o plano de implantação as separar claramente das condições que ainda exigem remediação.
Conclusão final
A implementação de etiquetas eletrônicas nas prateleiras é uma transformação operacional controlada que envolve dados, preços, redes, equipamentos, logística, funcionários, fornecedores, suporte e governança.
Os planos de implementação mais fortes classificam as lojas em arquétipos repetíveis, verificam a prontidão com evidências, dimensionam as ondas de acordo com a capacidade de instalação e suporte, controlam a transição e a reversão, definem a responsabilidade através de um RACI, treinam cada função, mantêm o estoque sobressalente planejado e mantêm as lojas em hipercuidado até que critérios de saída mensuráveis sejam atendidos.
Cada onda deve melhorar o padrão antes de ser repetida em maior escala. Quando surge um defeito local, o varejista deve pausar ou redesenhar o arquétipo afetado, em vez de reproduzir a mesma fraqueza em toda a cadeia.
Com critérios de entrada disciplinados, direitos de decisão, controles de recuperação e relatórios de desempenho, os varejistas podem usar ESLs paraagilizar as operações de varejosem sacrificar a precisão dos preços, o controle operacional ou o suporte da loja.
